9 phương pháp làm việc nhóm tăng năng suất x3
Khám phá 9 phương pháp làm việc nhóm hiệu quả giúp tăng năng suất gấp 3 lần từ Agile, Scrum đến Kanban, áp dụng cho công sở hiện đại.
Đội ngũ 5 người làm việc phối hợp có thể hoàn thành quy trình cần 10 người nếu biết cách chia sẻ thông tin và giảm thiểu việc trùng lặp. Nhiều công ty tại Việt Nam đang gặp khó khăn với tình trạng họp liên tục, luồng thông tin phân tán qua Zalo, email, file Google Drive và Jira khiến nhân viên tốn 30-40% thời gian chỉ để đồng bộ hóa. Phần còn lại của bài viết sẽ giới thiệu 9 phương pháp đã được áp dụng thành công tại các công ty công nghệ và doanh nghiệp hiện đại để giải quyết bài toán này.
Nguyên lý hoạt động của nhóm hiệu quả
Nhóm hoạt động hiệu quả khi có ba yếu tố cơ bản: luồng thông tin rõ ràng, trách nhiệm phân định tường minh và quy trình phản hồi nhanh. Khi một task được giao, người nhận cần biết rõ: deadline cụ thể, người phụ trách duy nhất, tiêu chí hoàn thành (definition of done), và ai là người review. Nếu một trong ba yếu tố này thiếu, khả năng task bị chậm hoặc cần làm lại tăng lên đáng kể.

Cơ chế hoạt động của nhóm dựa trên nguyên lý hand-off tối thiểu. Hand-off là quá trình chuyển giao task từ người này sang người khác, và mỗi lần hand-off có nguy cơ mất thông tin. Một task đi qua 5 người sẽ có tối thiểu 4 điểm hand-off. Nếu mỗi điểm hand-off có 10% rủi ro sai lệch, tổng rủi ro là 34% (1 - 0.9^4). Do đó, nguyên tắc "người làm ít nhất có thể" (single threaded owner) giúp giảm hand-off và tăng độ chính xác. Đội ngũ biên tập Moon Light Office nhận thấy trong các dự án nội dung, việc gán mỗi bài cho một owner thay vì chia nhỏ cho nhiều người giảm thiểu lỗi ngữ cảnh và thời gian đồng bộ xuống 40%.
Yếu tố thứ ba là asynchronous communication thay vì synchronous meeting. Khi một nhóm 7 người họp 1 giờ, tổng chi phí cơ hội là 7 giờ làm việc thực tế. Việc thay meeting bằng các luồng thông tin bất đồng bộ (Slack, Notion, Loom video) giúp mọi người đọc và phản hồi theo thời gian của họ, không làm gián đoạn flow làm việc. Tuy nhiên, cần có quy tắc rõ ràng về thời gian phản hồi (ví dụ: trao công việc trong 2 giờ, câu hỏi khẩn cấp trong 30 phút) để tránh thông tin bị quá tải.
Agile và Scrum: chia nhỏ nhiệm vụ theo Sprint
Phương pháp Agile chia dự án lớn thành các chu kỳ làm việc ngắn (Sprint), thường kéo dài 1-2 tuần. Mỗi Sprint có mục tiêu cụ thể, danh sách task được ưu tiên hóa (sprint backlog), và kết thúc bằng demo kết quả cho stakeholder. Cách tiếp cận này giúp nhóm có feedback nhanh thay vì đợi đến cuối dự án mới biết mình đi sai hướng. Trong một Sprint 2 tuần, team có thể hoàn thành 20-30 task nhỏ, mỗi task được đánh giá độ phức tạp (story point) để estimate khối lượng công việc thực tế.

Cơ chế của Scrum dựa trên ba sự kiện chính: Daily Standup (họp nhanh 15 phút mỗi sáng), Sprint Planning (lên kế hoạch đầu Sprint), và Sprint Review (review cuối Sprint). Daily Standup không phải là báo cáo cho manager mà là đồng bộ hóa giữa các thành viên: hôm qua làm gì, hôm nay làm gì, có block gì. Block là những trở ngại cần người khác hỗ trợ. Nếu block được xử lý trong ngày, tiến độ Sprint sẽ không bị ảnh hưởng. Theo phân tích từ Moon Light Office, các team áp dụng Daily Standup hiệu quả thường có block rate dưới 10% vì mọi vấn đề được phát hiện sớm.
Scrum Master (người điều phối Scrum) đóng vai trò remove impediment - loại bỏ trở ngại cho team chứ không phải phân công công việc. Khi một task không thể hoàn thành vì thiếu resource, cần approval, hoặc dependency từ team khác, Scrum Master sẽ đẩy nhanh quá trình giải quyết. Điều này giúp developer và các thành viên thực tế tập trung vào execution thay vì phải xử lý các công việc hành chính. Trade-off của Scrum là cần discipline cao: nếu team không follow-up task hoặc không update status mỗi ngày, Sprint backlog sẽ trở thành danh sách dead task gây lãng phí.
Kanban: Visual workflow và giới hạn WIP

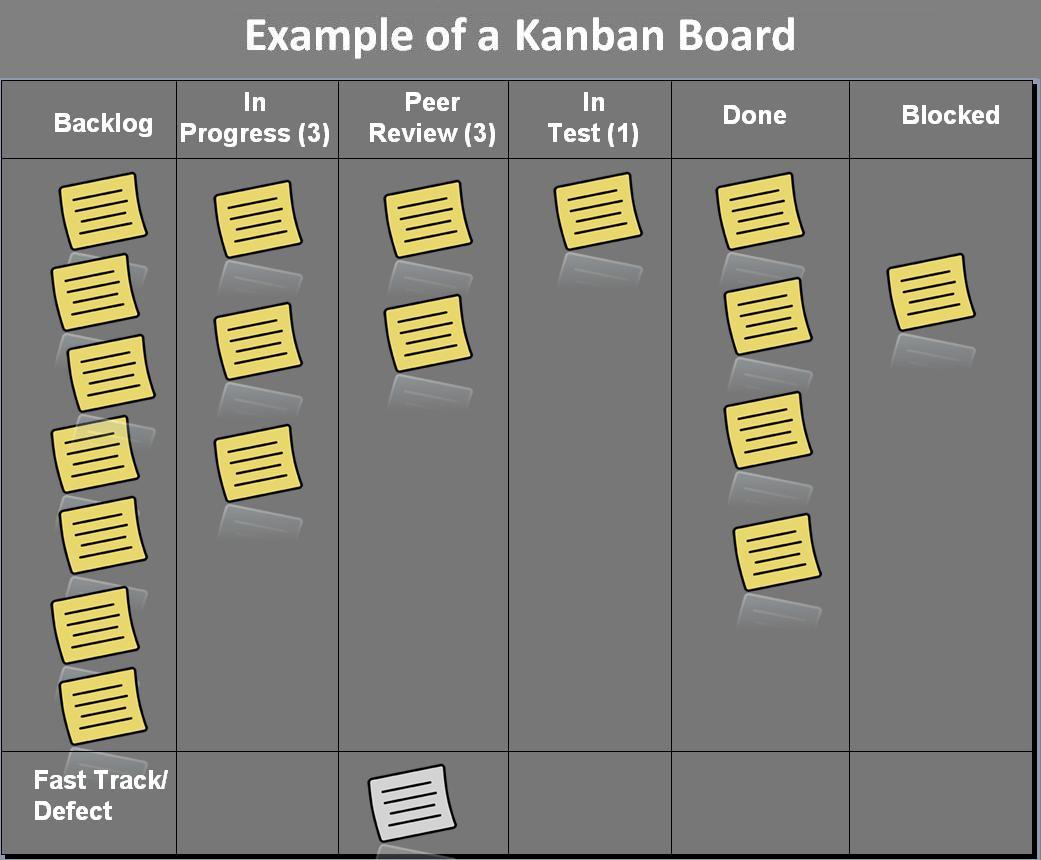

Kanban là phương pháp quản lý công việc dựa trên visual workflow - hiển thị trạng thái task trên bảng. Mỗi task là một thẻ (card) đi qua các cột: To Do, In Progress, Review, Done. Điểm khác biệt của Kanban so với Scrum là không có khung thời gian cố định (Sprint) mà thay vào đó là limit WIP (Work In Progress) - giới hạn số task đang thực hiện tại một thời điểm. Ví dụ: cột In Progress chỉ được tối đa 3 task, nghĩa là team không được bắt đầu task thứ 4 cho đến khi hoàn thành ít nhất 1 trong 3 task hiện tại.

Cơ chế của giới hạn WIP dựa trên nguyên lý "Little's Law" từ queueing theory: throughput (số task hoàn thành) = WIP / lead time. Khi WIP tăng, lead time (thời gian từ khi task bắt đầu đến khi done) sẽ tăng tương ứng nếu throughput không đổi. Việc giới hạn WIP buộc team phải hoàn thành task hiện tại trước khi bắt đầu cái mới, tránh tình trạng 10 task đang chạy đồng thời mà không có task nào được done. Trong thực tế, team có WIP limit 3 thường có lead time ngắn hơn 50% so với team không giới hạn, mặc dù số lượng task tương tự.
Kanban đặc biệt phù hợp với team có luồng công việc liên tục (continuous flow) như support team, content team, hay maintenance team. Khi có task mới, team chỉ cần kéo card vào cột To Do và ưu tiên theo urgency. Việc không bị ép phải hoàn thành trong Sprint (như Scrum) giúp team linh hoạt với yêu cầu thay đổi đột xuất. Tuy nhiên, Kanban yêu cầu team phải có discipline trong việc update trạng thái card. Một card nằm sai cột sẽ làm sai lệch metrics và gây hiểu nhầm về tiến độ thực tế. Đội ngũ biên tập Moon Light Office khuyến nghị nên có quy tắc "update card trước khi end of day" để đảm bảo accuracy của Kanban board.
Đứng họp hiệu quả: từ Daily Standup đến Retro
Meeting là nơi tiêu tốn nhiều thời gian nhất trong teamwork nếu không có structure rõ ràng. Daily Standup nên được tổ chức vào sáng sớm (8:30-9:00), mỗi người nói trong tối đa 2 phút: hôm qua làm gì, hôm nay làm gì, có block gì. Nếu ai đó block, meeting kết thúc và người đó thảo luận riêng với liên quan thay vì làm cả team phải chờ. Quy tắc "parking lot" dùng cho các vấn đề không khẩn cấp: ghi lại vào shared doc, thảo luận sau meeting. Một team 10 người với Daily Standup 15 phút có thể tiết kiệm 2.5 giờ/tuần so với meeting truyền thống 30 phút.

Sprint Review (hoặc Weekly Demo) là cơ hội để team showcase kết quả cho stakeholder và nhận feedback. Demo nên tập trung vào outcome (kết quả thực tế) thay vì output (danh sách task đã làm). Ví dụ: thay vì nói "đã hoàn thành 10 features", demo nên cho stakeholder thấy user có thể thực hiện flow X nhanh hơn bao nhiêu. Feedback từ demo được ghi lại và ưu tiên vào Sprint sau. Điều này giúp team không bị bế tắc với những feature không có value thực tế. Trade-off: demo cần preparation, nếu team không chuẩn bị sẽ mất thời gian hơn meeting thông thường.
Sprint Retrospective (Retro) là meeting cuối Sprint để team tự review process: điều gì làm tốt, điều gì cần cải thiện, action item cho Sprint sau. Retro không phải là meeting blame mà là space safe để mọi người chia sẻ. Format phổ biến: Start (điều mới nên tiếp tục), Stop (điều nên dừng), Continue (điều nên tiếp tục). Action item từ Retro cần có owner và deadline, không nên chỉ layer ý kiến. Một team có Retro chất lượng thường có process improvement sau mỗi 2-3 Sprint, giúp vận hành mượt mà hơn dài hạn.
Công cụ hỗ trợ làm việc từ xa và hybrid
Làm việc từ xa (remote) và hybrid (kết hợp văn phòng + từ xa) yêu cầu công cụ để đồng bộ hóa. Ba loại tool cần thiết: project management (Jira, Trello, Asana) để track task, communication (Slack, Microsoft Teams) để chat/video call, và documentation (Notion, Confluence) để lưu knowledge base. Quan trọng nhất là các tool này phải được integrated: khi task được update trên Jira, thông báo về Slack, và document liên quan được link từ task. Nếu thông tin phân tán qua nhiều tool không kết nối, team sẽ tốn thời gian context switching.

Cơ chế hoạt động của remote team dựa trên asynchronous communication. Khi timezone khác nhau (ví dụ: team Việt Nam làm việc với team Mỹ), synchronous meeting chỉ nên được schedule vào overlap time (thường là 2-3 giờ chiều VN). Phần lớn trao đổi nên qua async: viết clear description trong task, record video Loom demo thay vì live demo, comment trong tool thay vì nhắn tin riêng. Rule thumb: nếu một thông tin cần được lưu lại cho future reference, không nên chat trực tiếp mà phải ghi vào tool (Jira comment, Notion doc). Điều này giúp new member có thể onboard bằng đọc docs thay vì phải hỏi liên tục.
Hybrid work model (một số ngày văn phòng, một số ngày từ xa) cần quy tắc rõ ràng về meeting style. Nếu team hybrid, meeting nên luôn có option online (video call). Người ở văn phòng cũng nên join video call để người từ xa không bị FOMO (fear of missing out) khi có side conversation. Theo quan điểm của Moon Light Office, hybrid team cần có "core hours" - khoảng 3-4 giờ mỗi ngày khi mọi người (đặc biệt là manager) đều online để giải quyết các vấn đề cần synchronous discussion. Phần còn lại của ngày làm việc là async, cho phép người từ xa và người văn phòng đều có flexibility.
Câu hỏi thường gặp
Làm thế nào để xác định phương pháp phù hợp cho team mình?
Team có dự án có deadline cố định và yêu cầu stakeholder feedback thường xuyên nên dùng Scrum với Sprint 1-2 tuần. Team có luồng công việc liên tục như support, maintenance, hay content production nên dùng Kanban với WIP limit. Team vừa bắt đầu áp dụng phương pháp mới nên chọn Scrum vì có discipline rõ ràng hơn, sau này có thể chuyển sang Kanban khi đã.
Bắt đầu từ đâu khi team chưa từng dùng Agile/Scrum/Kanban?
Bắt đầu với weekly standup (họp nhanh 15 phút đầu tuần) và một shared task list (có thể là Google Sheets hoặc Trello đơn giản). Sau 2-3 tuần khi team quen với việc update task và communicate transparent, mới triển khai thêm Sprint, WIP limit, và các event khác. Không nên implement toàn bộ framework cùng lúc vì sẽ gây overwhelm.
Team nhỏ (dưới 5 người) có cần áp dụng quy trình phức tạp không?
Team nhỏ chỉ cần basic: shared task list, weekly sync, và clear owner cho mỗi task. Scrum/Kanban formal là overkill vì chi phí vận hành quá trình cao hơn value. Khi team lớn hơn 7 người hoặc số task > 30/task, mới nên cân nhắc áp dụng framework chi tiết hơn. Nguyên tắc: quy trình phải scale với team size.
Xử lý tình huống khi một thành viên không follow quy trình như update task, tham meeting?
Nên root cause analysis: thành viên đó quá busy, không thấy value, hay không clear quy trình. Nếu quá busy, cân nhắc giảm workload hoặc assign support. Nếu không thấy value, demo bằng data: khi không update task, team mất bao nhiêu thời gian follow-up. Nếu không clear quy trình, training lại và document quy trình thành visual flowchart. Không nên blame cá nhân mà tập trung vào process improvement.
Làm sao để đo lường hiệu quả của phương pháp làm việc nhóm áp dụng?
Ba metrics cơ bản: lead time (thời gian từ khi task được pick up đến done), throughput (số task hoàn thành/tuần), và block rate (tỷ lệ task bị block). Theo dõi metrics này trong 4-6 tuần trước và sau khi áp dụng method. Nếu lead time giảm 30%, throughput tăng 20%, và block rate giảm dưới 10%, method đang hiệu quả. Ngoài ra, nên survey team satisfaction quarterly vì happy team thường có productivity cao hơn dài hạn.
Khám phá
Cách tối ưu bàn làm việc để tăng năng suất làm việc
AI Tối Ưu Hiệu Suất: Chiến Thuật Nâng Cao Năng Suất Công Việc
ChatGPT giúp tăng năng suất làm việc hiệu quả
Bài viết liên quan

Mô hình Pomodoro: Quản lý thời gian hiệu quả với timer online
Khám phá kỹ thuật Pomodoro giúp tăng năng suất làm việc văn phòng với timer online - phương pháp quản lý thời gian khoa học, dễ áp dụng.

Lộ trình phát triển Nhân viên kỹ thuật mảng nội nghiệp: Từ Junior đến Lead
Hướng dẫn chi tiết lộ trình thăng tiến cho nhân viên kỹ thuật nội nghiệp, bao gồm các cấp bậc, kỹ năng cần có và chiến lược phát triển bền vững.

Mô tả công việc Trưởng phòng HC-NS và lộ trình thăng tiến
Tổng quan chi tiết vai trò, trách nhiệm, kỹ năng cần thiết và lộ trình phát triển từ nhân viên HC-NS lên Trưởng phòng trong doanh nghiệp hiện đại.

Thủ kho công nghệ: Mô tả công việc & lộ trình phát triển
Khám phá chi tiết về vị trí thủ kho công nghệ, các nhiệm vụ hàng ngày, kỹ năng cần thiết và lộ trình thăng tiến sự nghiệp tại thị trường Việt Nam.

Kỹ năng quản lý hiệu quả: Vai trò người quản lý hiện đại
Khám phá các kỹ năng quản lý thiết yếu trong kỷ nguyên số, từ chuyển đổi số đến quản lý đội ngũ remote và ứng dụng AI trong leadership.

Giám đốc kinh doanh: Vai trò và kỹ năng cần thiết
Giám đốc kinh doanh là vị trí then chốt trong doanh nghiệp công nghệ. Bài viết phân tích vai trò, cơ chế hoạt động và bộ kỹ năng cần thiết để thành công.

Top 6 kỹ năng công nghệ cần trau dồi năm 2026
Khám phá 6 kỹ năng công nghệ quan trọng nhất năm 2024 để phát triển sự nghiệp IT. Từ AI, cloud computing đến cybersecurity - những công nghệ đang định hình tương lai.

Cải thiện giao tiếp công sở: 5 kỹ năng hiệu quả làm việc
5 kỹ năng giao tiếp quan trọng giúp nâng cao hiệu suất làm việc và xây dựng mối quan hệ chuyên nghiệp trong môi trường công sở hiện đại.
